東京都 八王子市 歩道切り下げ工事
ホームページお問合せのお客様
東京都八王子市で歩道切下げ工事を行いました。
施工時の実際の工程を以下に記載いたします。
【内容】
・撤去工
既設歩車道ブロック 3.0m
既設コンクリート舗装版 1.4㎡
既設アスファルト舗装版 3.8㎡
既設植樹桝 2.4m
倒木 1切株
・新設工
歩車道ブロック 3.0m
コンクリート舗装工 7.1㎡
【施工フロー】
・施工前
1. 自費工事承認申請書(約2週間)
2. 道路使用許可申請書(平日 中2日)
・着工
1. 既設舗装版切断工
2. 植樹桝撤去工(倒木撤去含む)
3. 既設歩車道ブロック撤去工
4. 歩車道ブロック(切り下げ)設置工
5. コンクリート舗装工
6. 清掃工
7. 完了
・施工後
1. 自費工事完了届+施工写真提出
【建設機械】
バックホウ0.1㎥
ロードカッター
タンピングランマー
2tダンプ
他

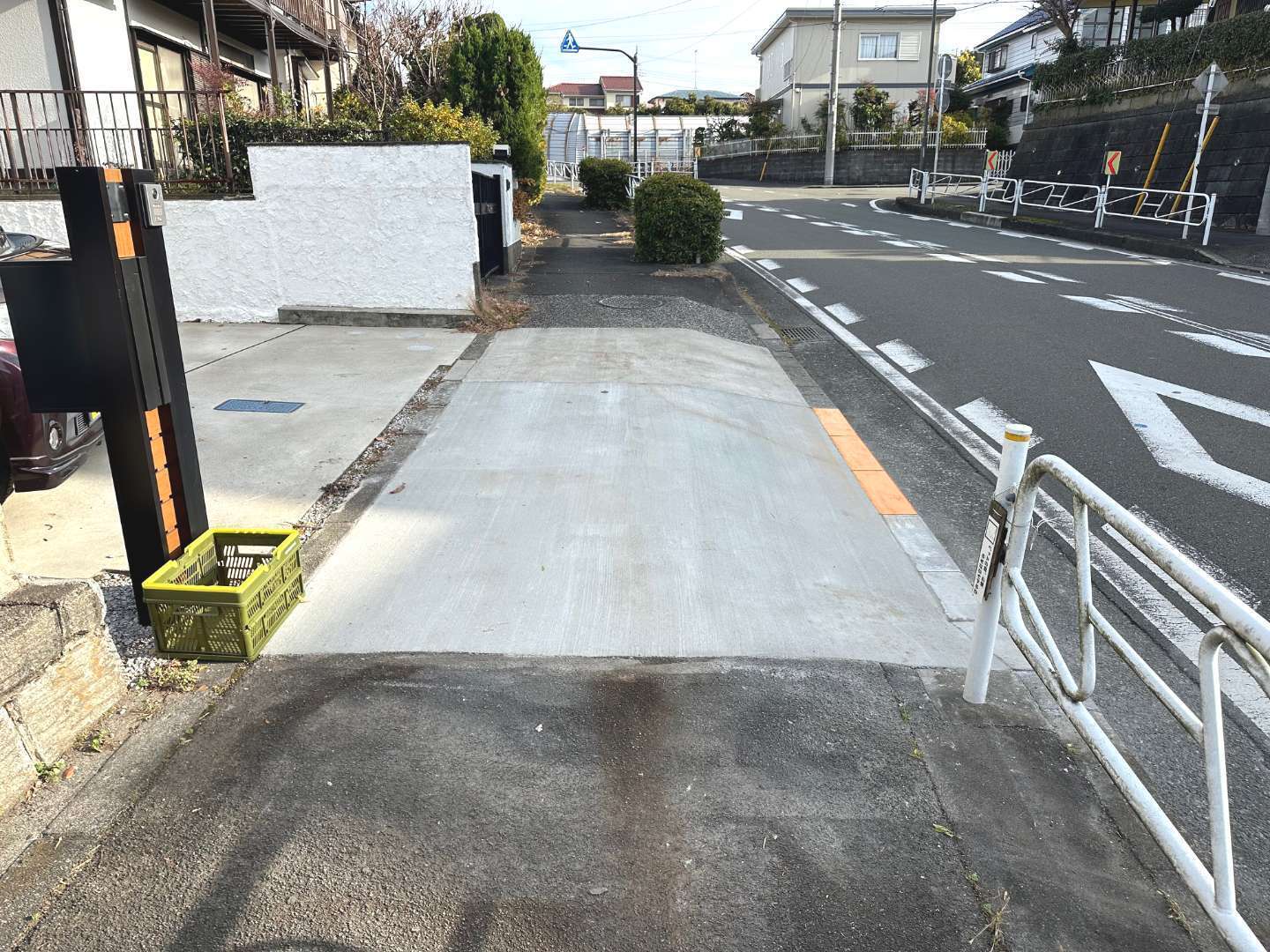

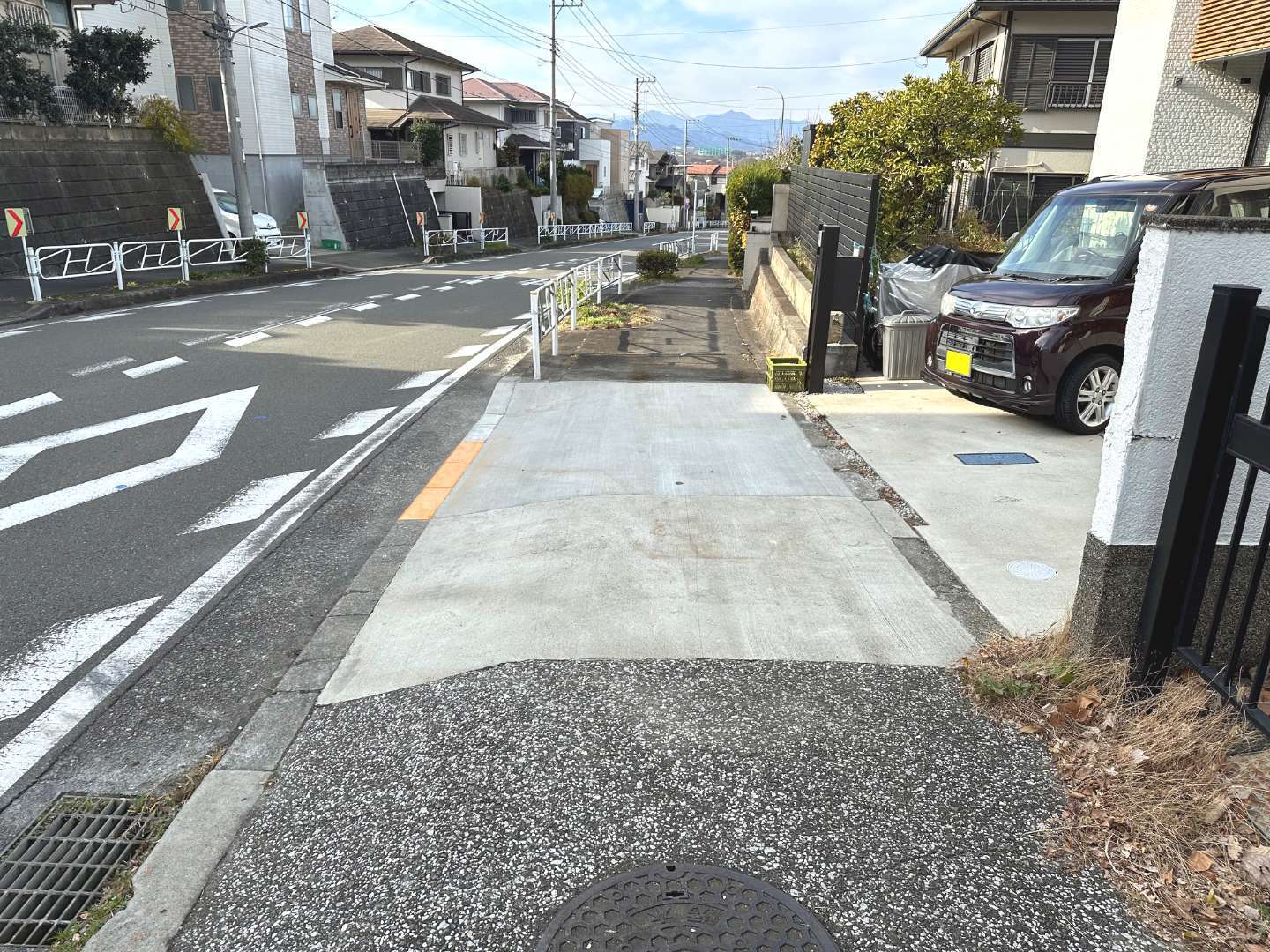

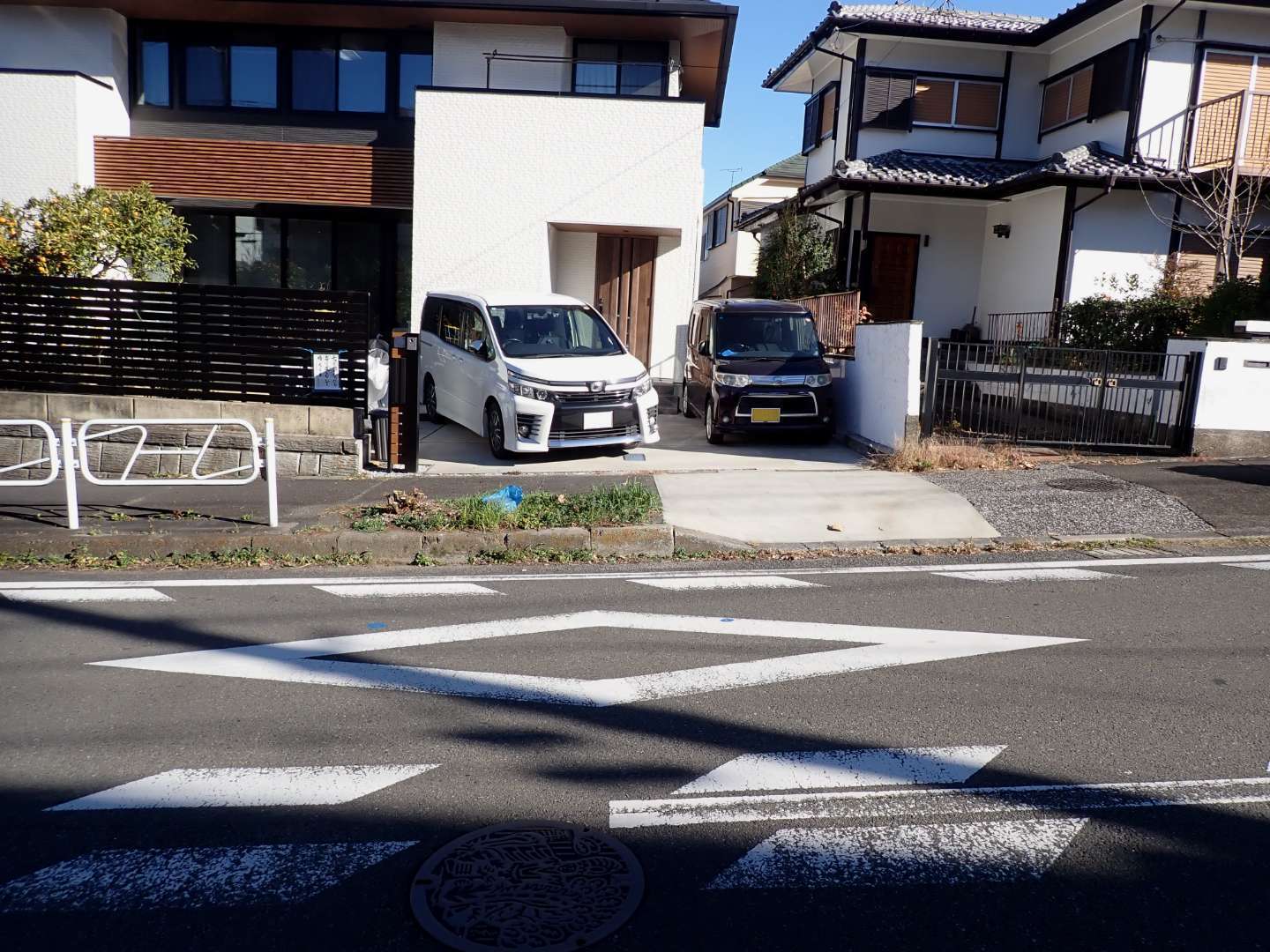

Before

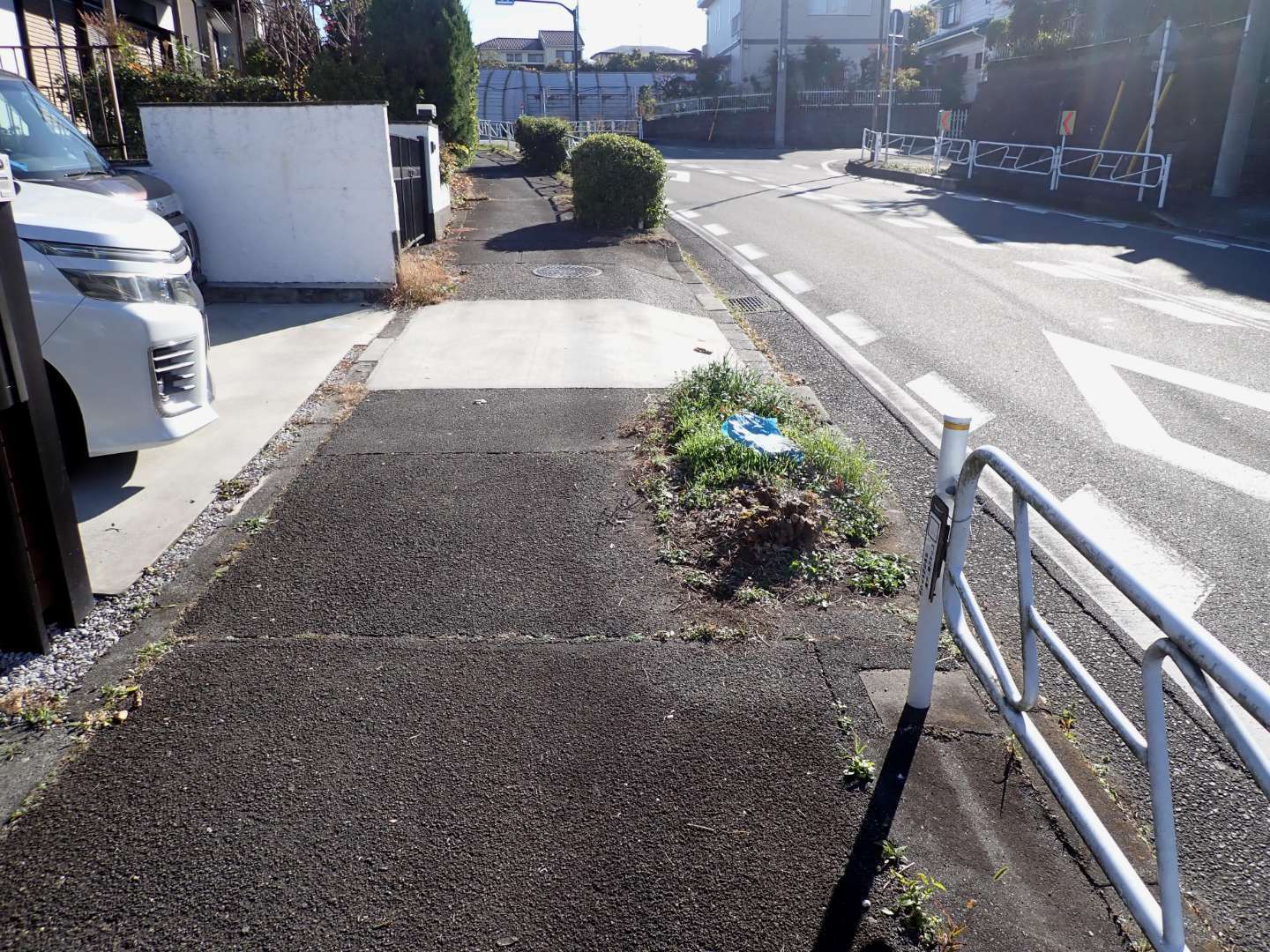

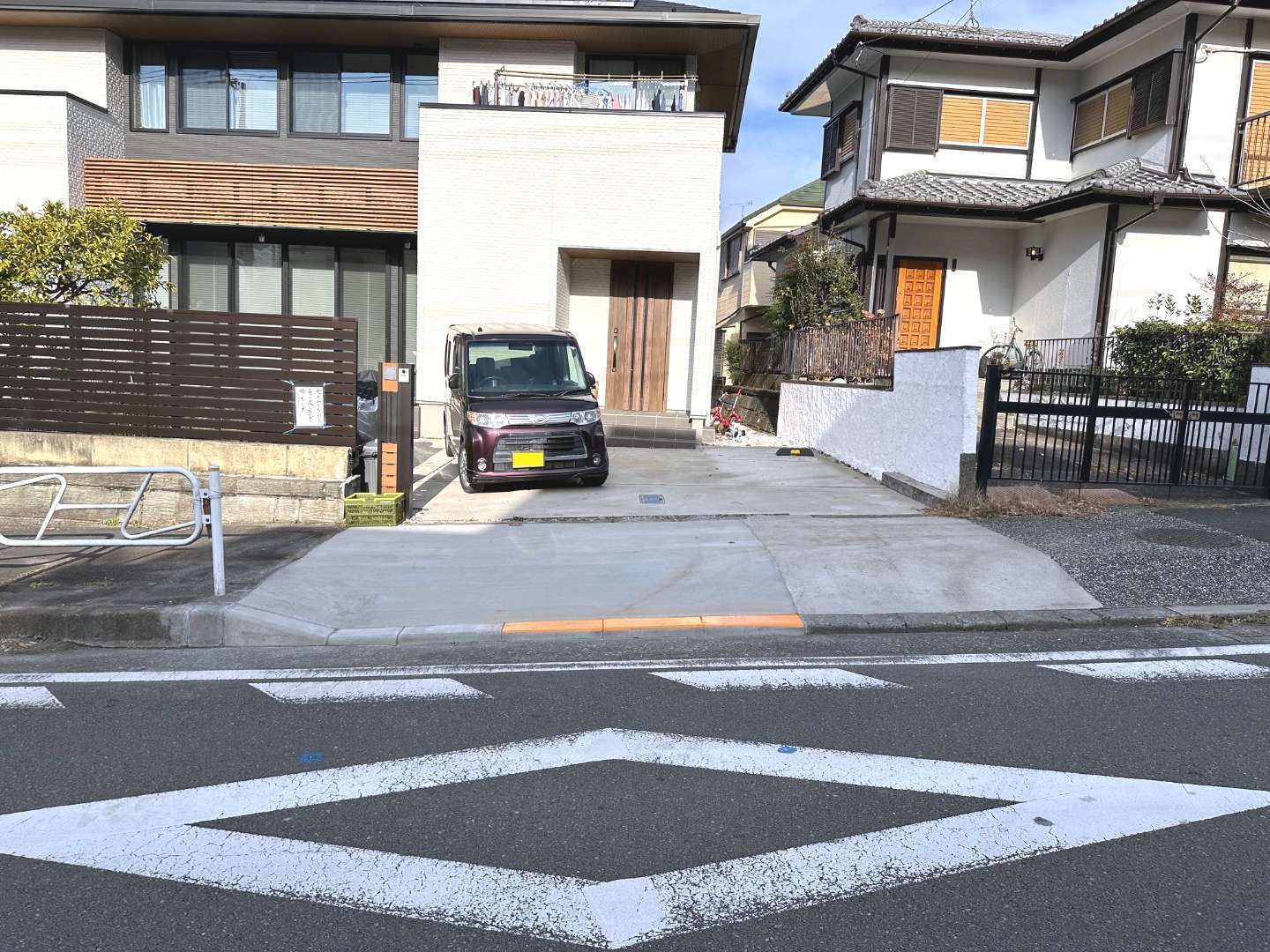

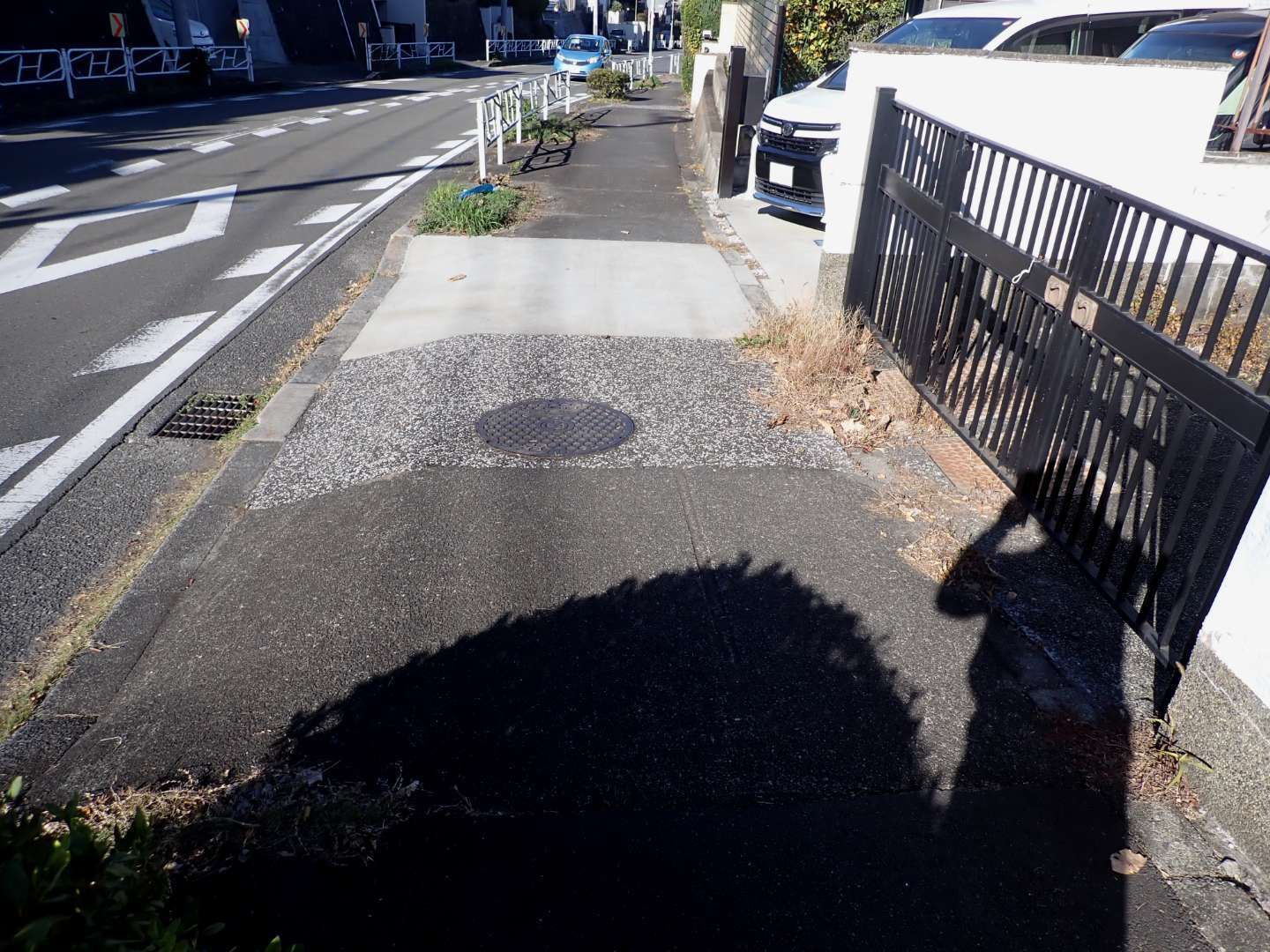

After
-
竣工日
2025年12月
-
場所
東京都八王子市
-
施工内容
歩道切り下げ工事
-
面積
7.1㎡
