東京都の世田谷区でL形側溝切り下げ工事をいたしました。
施工時の実際のフローを以下に記載いたします。

【施工フロー】
1.世田谷区役所 二子玉川分庁舎 土木計画調整課にて事前相談 → 申請書受取
2.道路工事等施工承認申請書作成 → 施主の直筆(押印不要) → 区役所に提出
3.約1週間の審査を経て、承認されれば区役所で書類受取(着手届も提出)
※今回は、金曜日に提出し週明けの月曜日には承認されました。
 早く申請が下りる時もあるようです。
4.汚水桝切下げ 現場作業申請書を作成 → 南部下水道事務所 世田谷出張所に提出
※雨水桝は区役所だが、汚水桝は上記の事務所へ書類を提出します。
5.片側交互通行に伴い、道路使用許可申請書を作成 → 世田谷区玉川警察署に提出
6.平日 中2日後 道路使用許可申請書を受け取り → 工事着手
7.施工写真撮影 着工前、施工中、竣工
8.施工終了後、完了届・施工写真を整理 → 区役所に提出
7.区役所からの連絡がなければ工事完了

【作業日程】

 1日目
  1.既設L形側溝撤去 バックホウ(0.10㎥)で撤去
  2.モルタル撤去 ピックを使い既設モルタル部をはつる
  3.既設舗装版切断工 既設アスファルト舗装版をカッターで切断
  ※L形側溝を施工する際、既設道路に影響が出るため
  転圧が可能な範囲50cmの所にカッターを入れる

 2日目
  1.既設アスファルト撤去工(バックホウ0.10㎥)
  2.丁張 高さを確認するため既設L形に水糸を設置
  3.敷モルタル 約1cmL形の下にモルタルを敷く
  4.L形側溝布設
  5.目地モルタル
  6.布設完了

 3日目
  舗装工(透水性舗装中級35型)※路線で異なります
  1.不陸整正(RC-40)→ 敷き均し転圧(ランマ,プレート)
  2.基層工 アスファルト開粒度1号 敷均し転圧(ランマー)
  3.表層工 アスファルト開粒度1号 敷均し転圧(プレート)
  4.清掃工
  5.完了

【建設機械】
 ・バックホウ0.10㎥
 ・2tダンプ、3tダンプ
 ・タンピングランマー
 ・コンパクトプレート

【協力会社】
 アスファルト 株式会社竹中道路 東京工場
 二次ガラ   株式会社竹中道路 東京工場
 アスガラ   株式会社竹中道路 東京工場
 保安誘導員  株式会社アトミック
 L形側溝材料 豊国コンクリート工業株式会社
 建設機械   株式会社リノベート

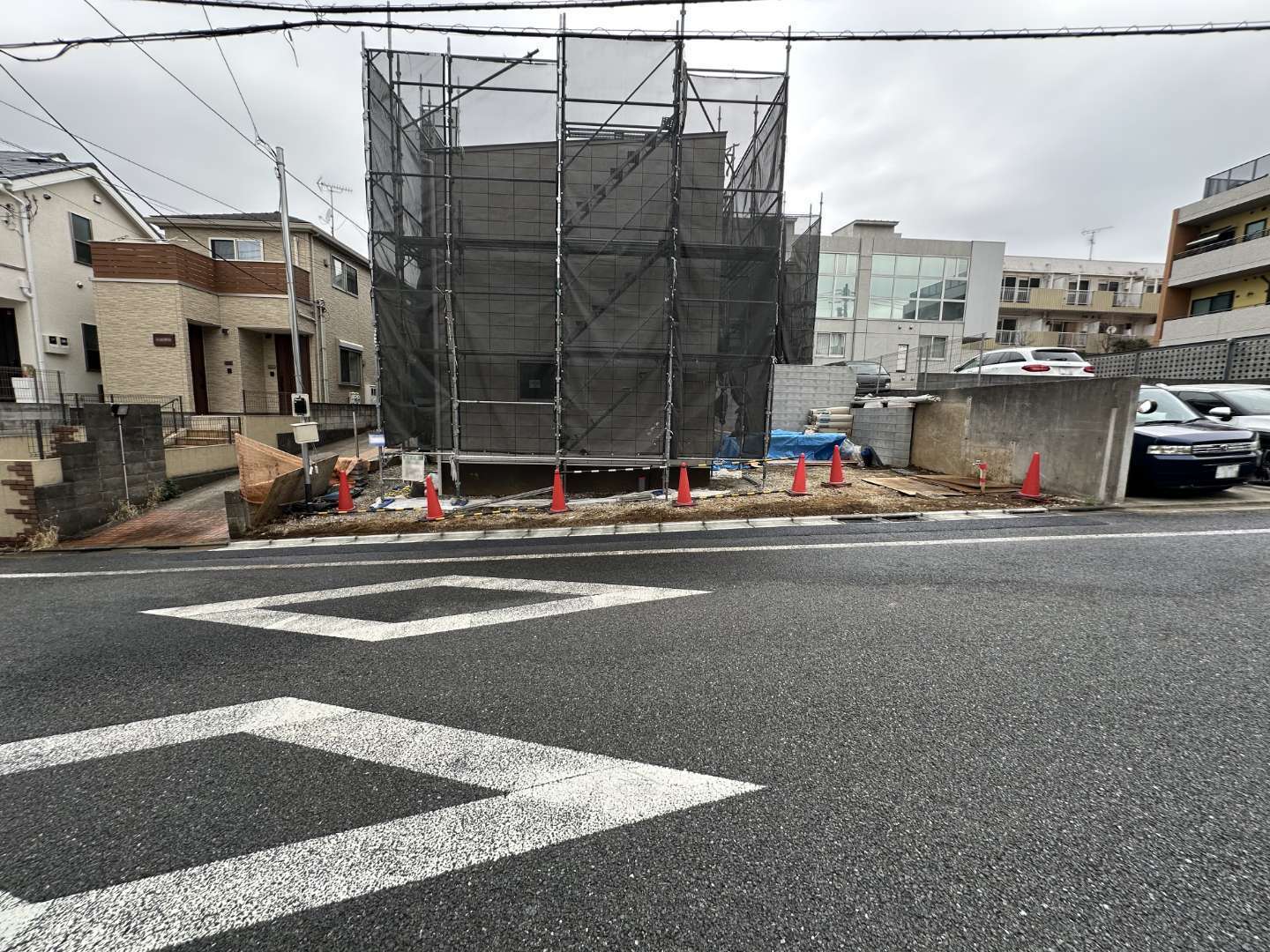

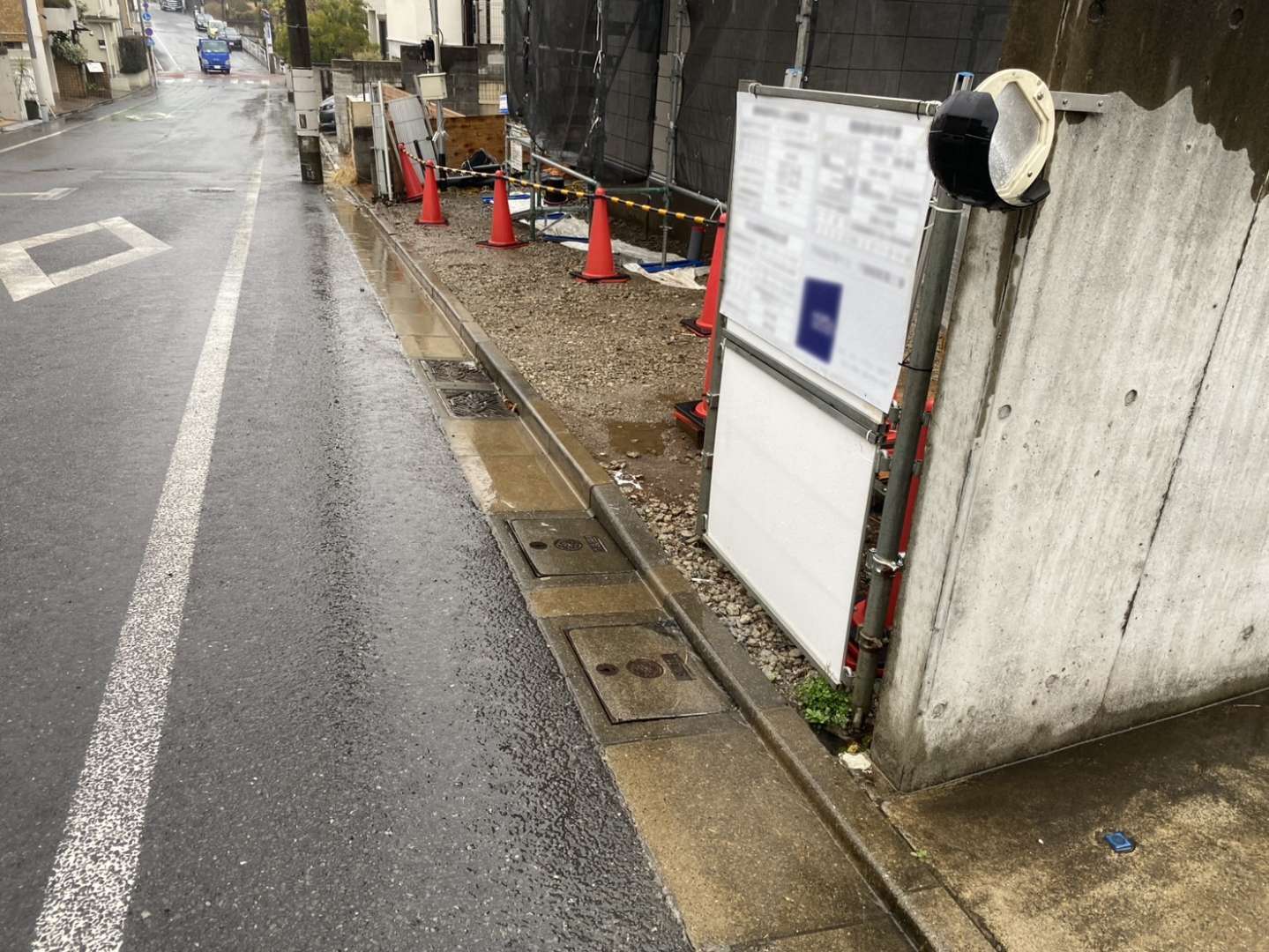

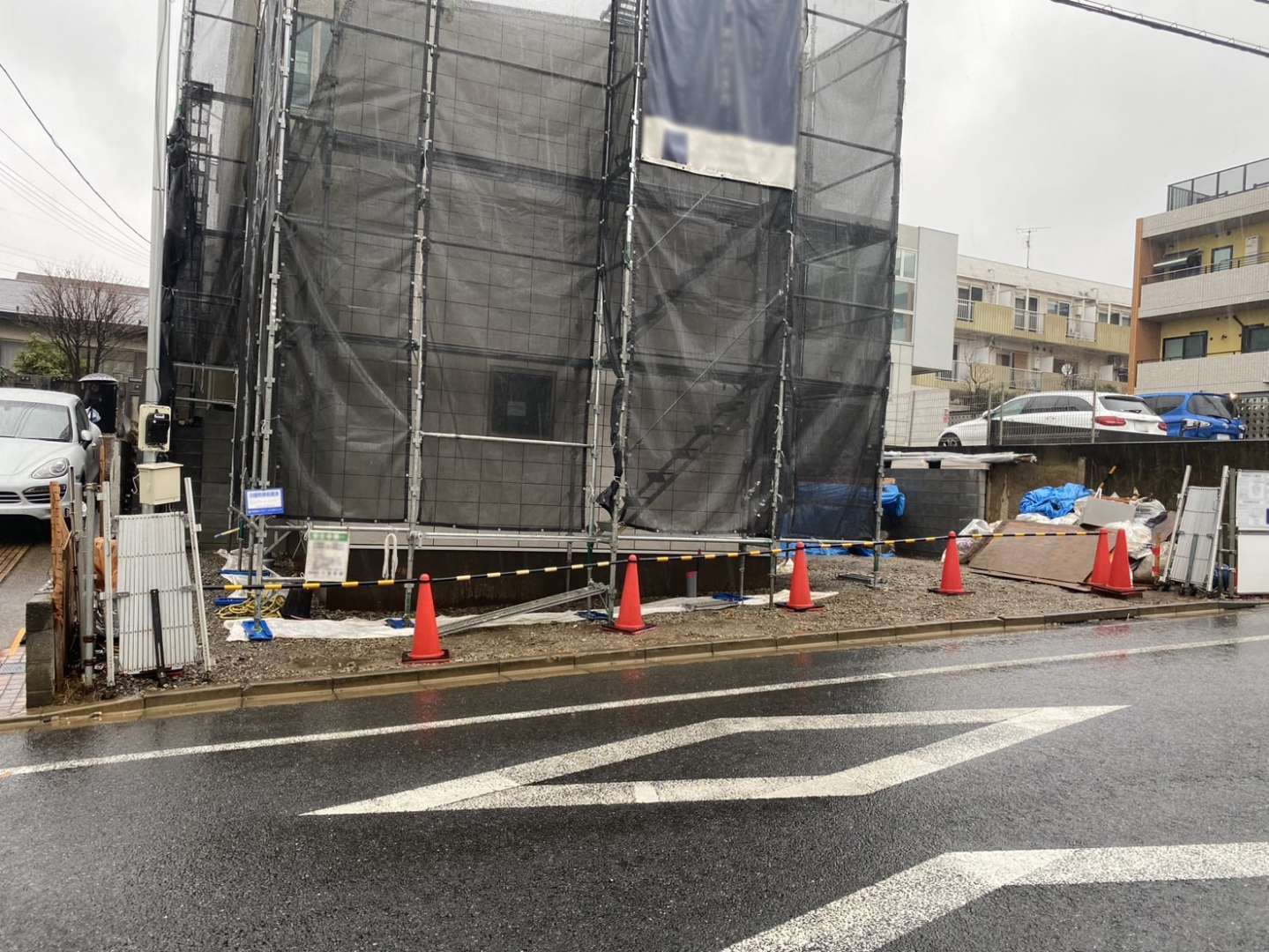

Before

navigate_next

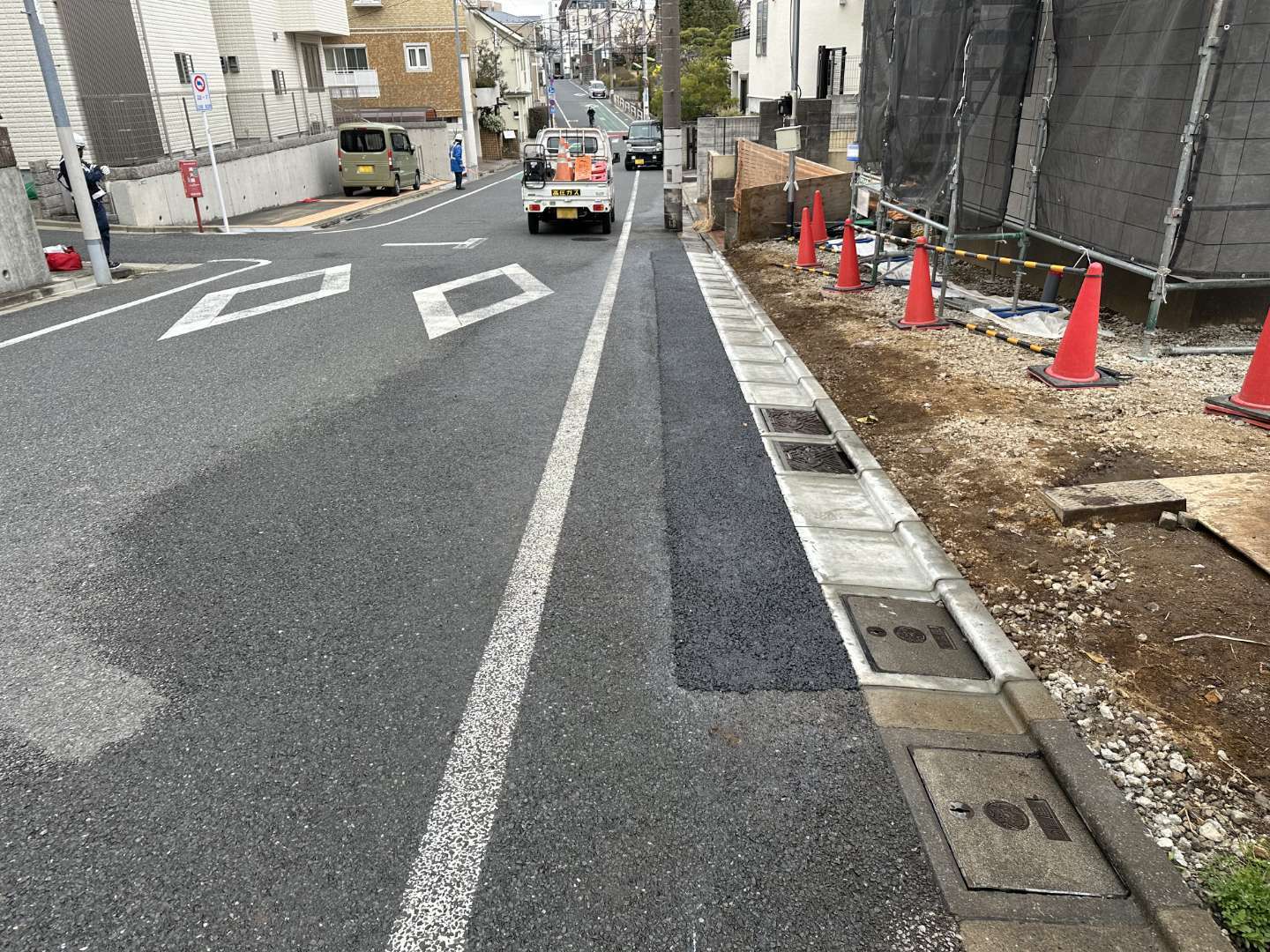

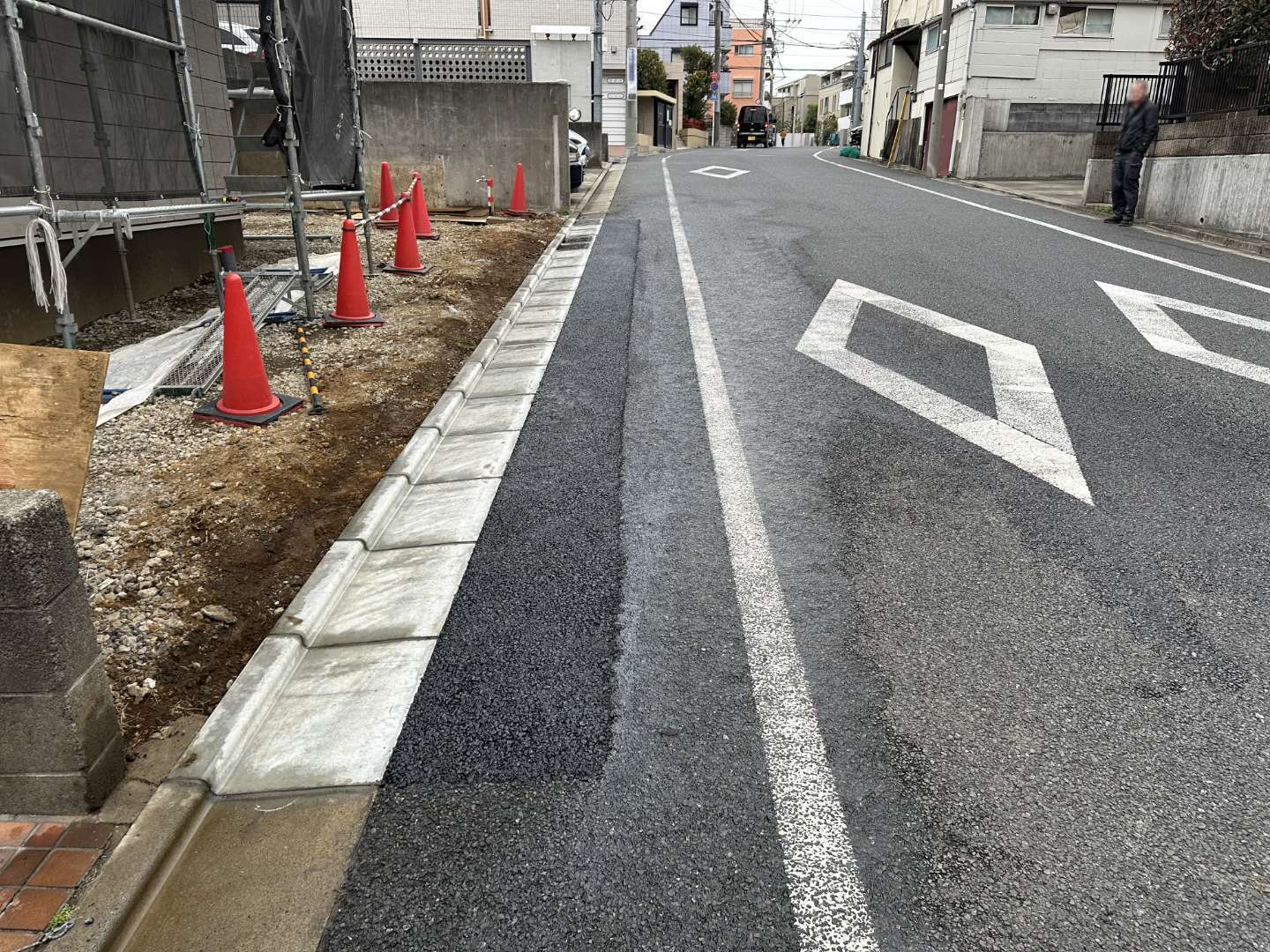

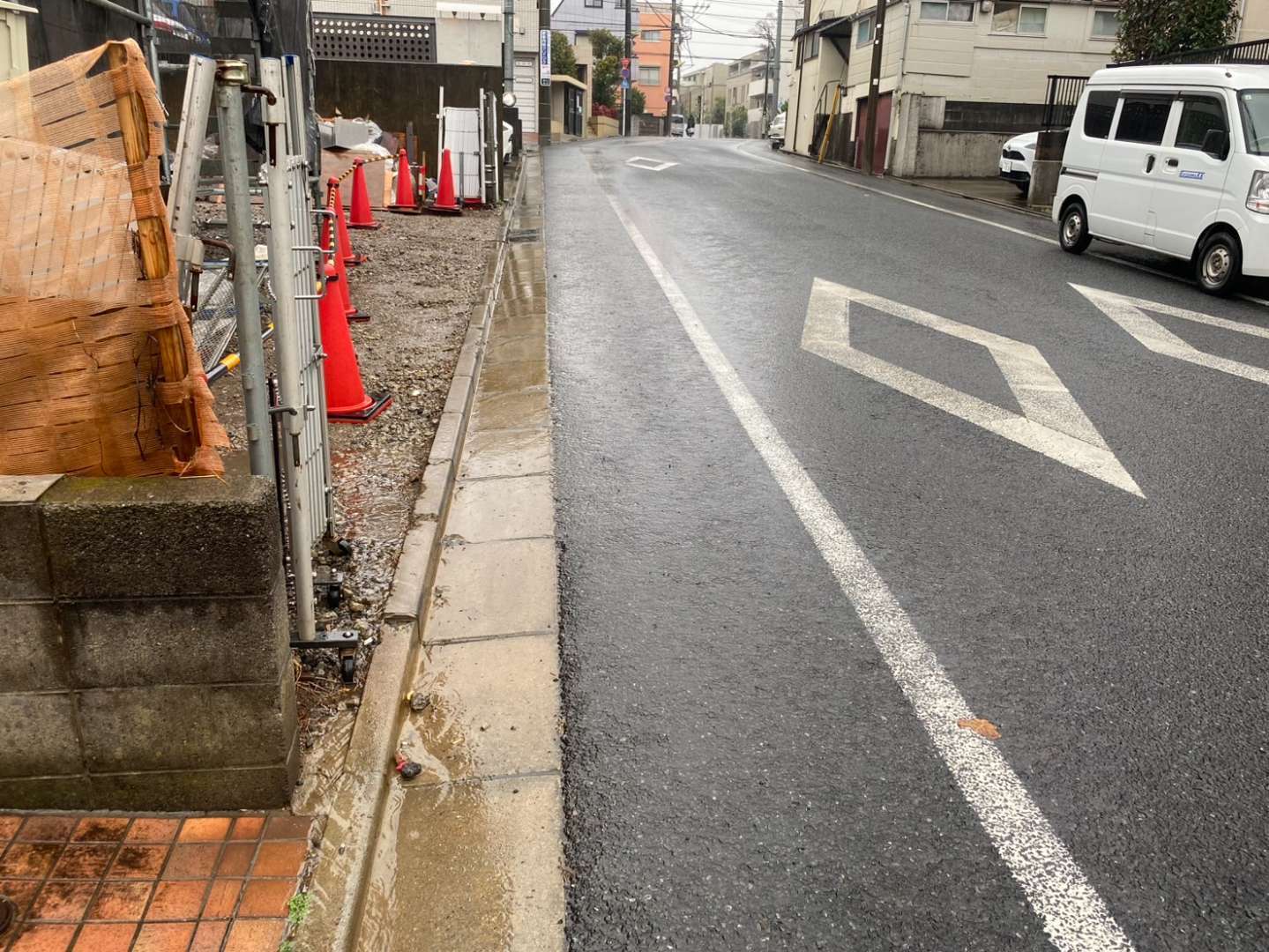

After

  • 竣工日

    2026年3月

  • 場所

    東京都世田谷区

  • 施工内容

    L形側溝切り下げ工事
