東京都 世田谷区 L形側溝切り下げ工事
東京都の世田谷区でL形側溝切り下げ工事をいたしました。
施工時の実際のフローを以下に記載いたします。
施工フロー
1.世田谷区役所 二子玉川分庁舎 土木計画調整課にて事前相談 → 申請書受取
2.道路工事等施工承認申請書作成 → 施主の押印をもらう → 区役所に提出
3.約1週間の審査を経て、承認されれば区役所で書類受取
(着手届も提出)
4.道路幅員減少に伴い、道路使用許可申請書を作成 → 世田谷区玉川警察署に提出
5.平日 中2日後 道路使用許可申請書を受け取り → 工事着手
※着工前、施工中、竣工の施工写真撮影
6.施工終了後、完了届・施工写真を整理 → 区役所に提出
7.区役所からの連絡がなければ工事完了

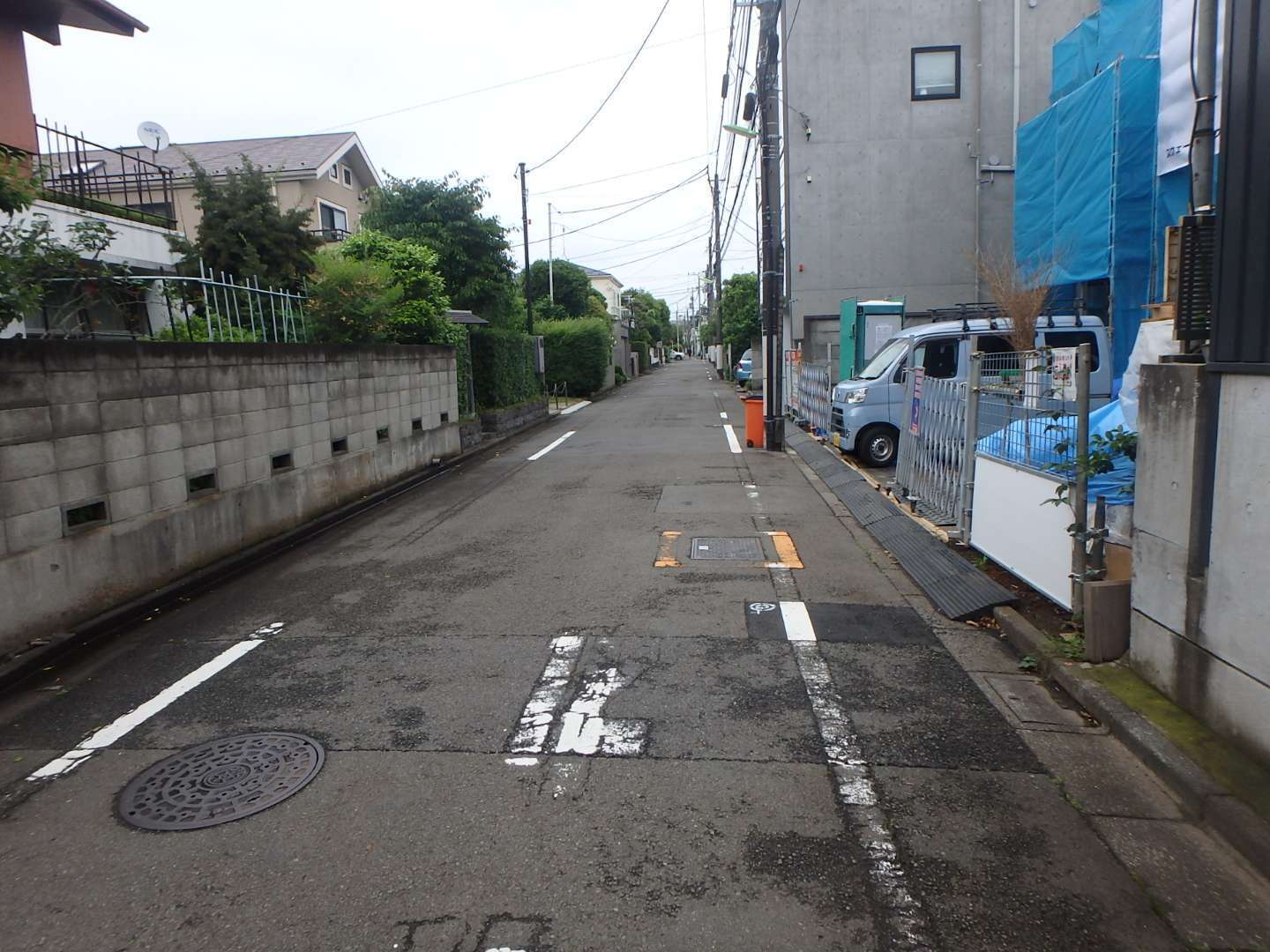

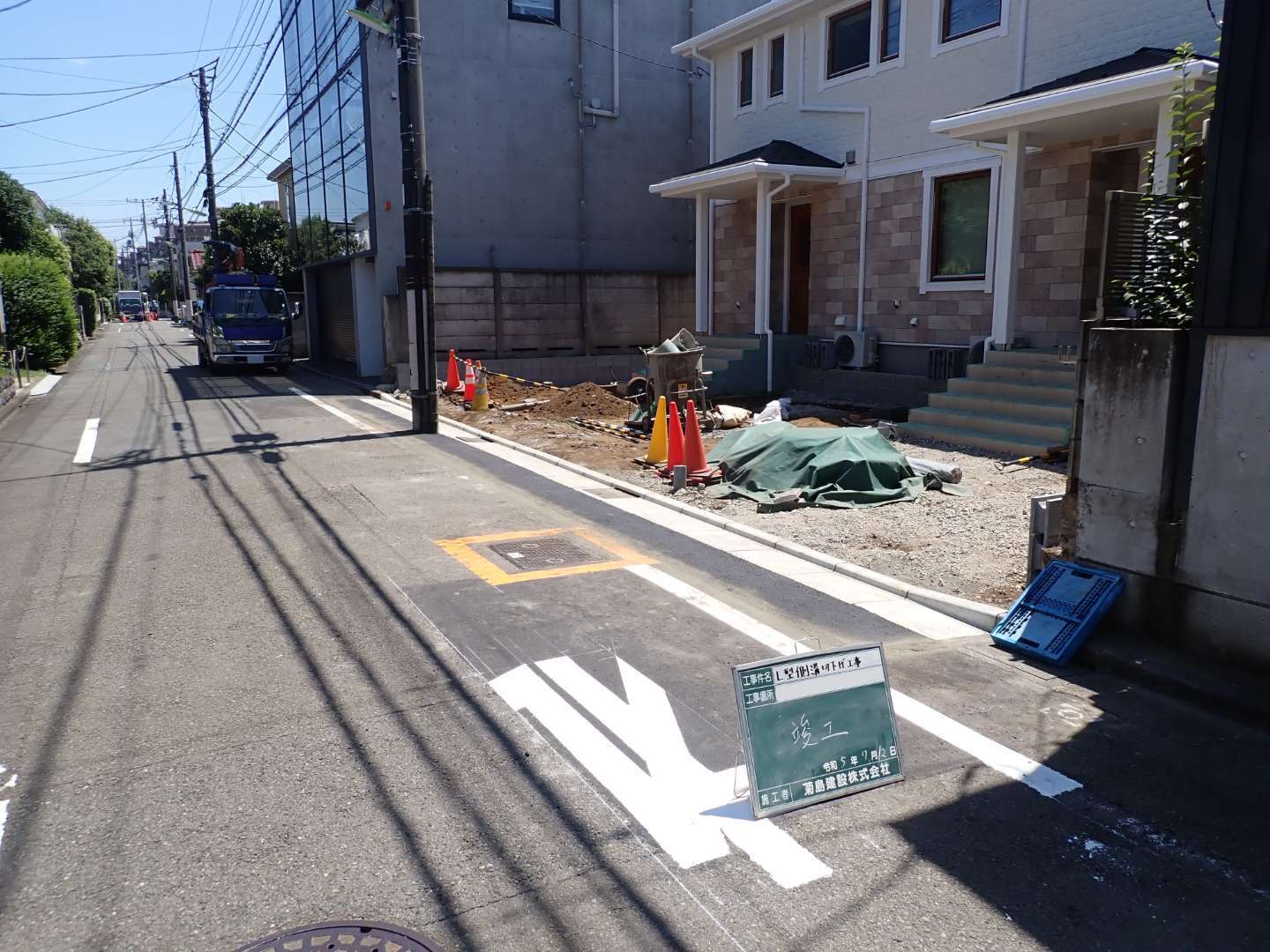

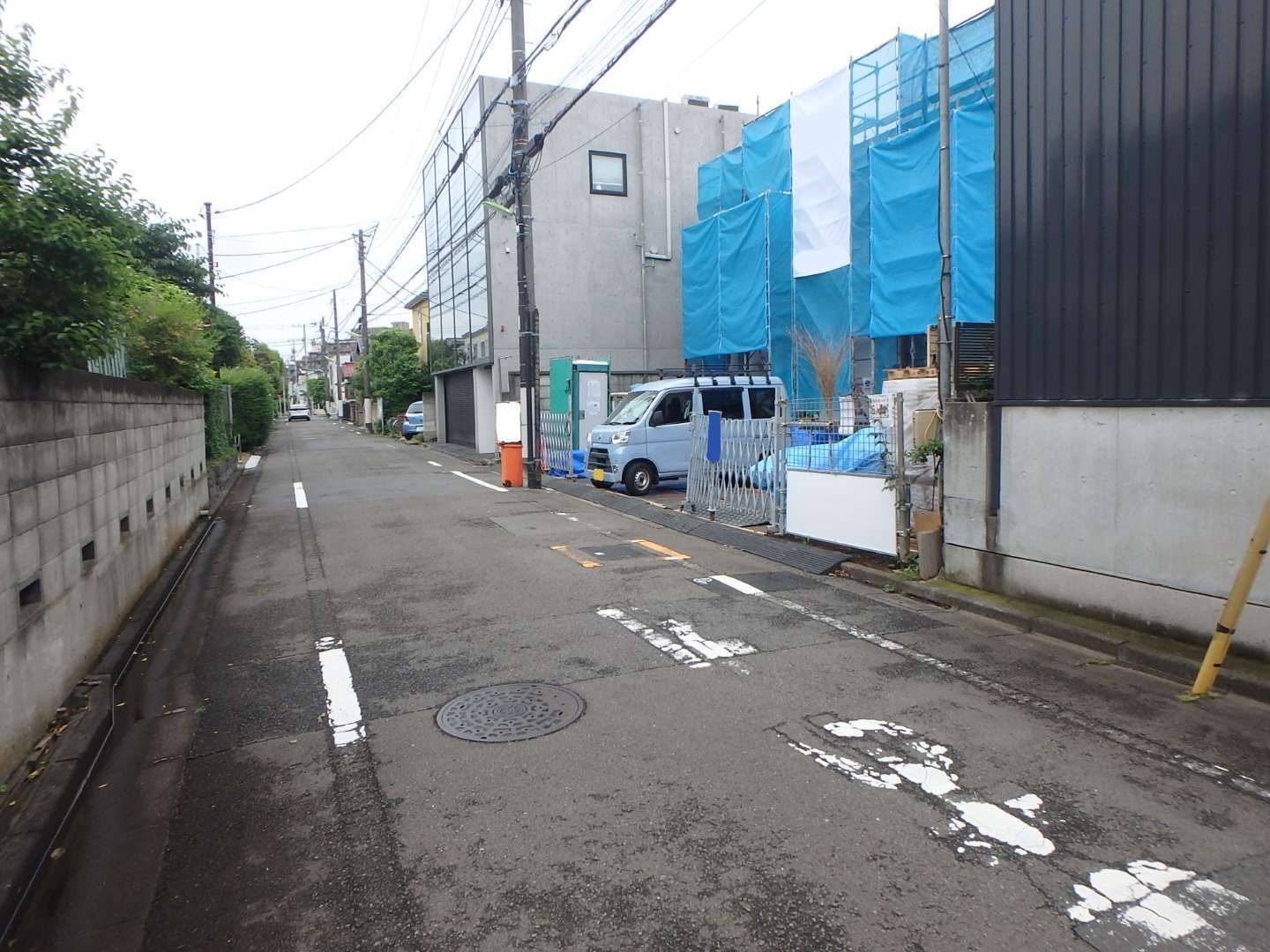

実際の日程は以下の通りの動きです。
1日目、2日目
1.既設舗装版切断工 既設アスファルト舗装版をカッターで切断
※L形側溝を施工する際、既設道路に影響が出るため
転圧が可能な範囲50cmの所にカッターを入れる
2.既設L形側溝撤去 バックホウ(0.10㎥)で撤去
3.モルタル撤去 ピックを使い既設モルタル部をはつる
4.丁張 高さを確認するため既設L形に水糸を設置
5.敷モルタル 約1cmL形の下にモルタルを敷く
6.L形側溝布設 チェーンと番線を使い吊り上げながら布設
7.目地モルタル L形とL形の間にモルタルをつめる
8.完了

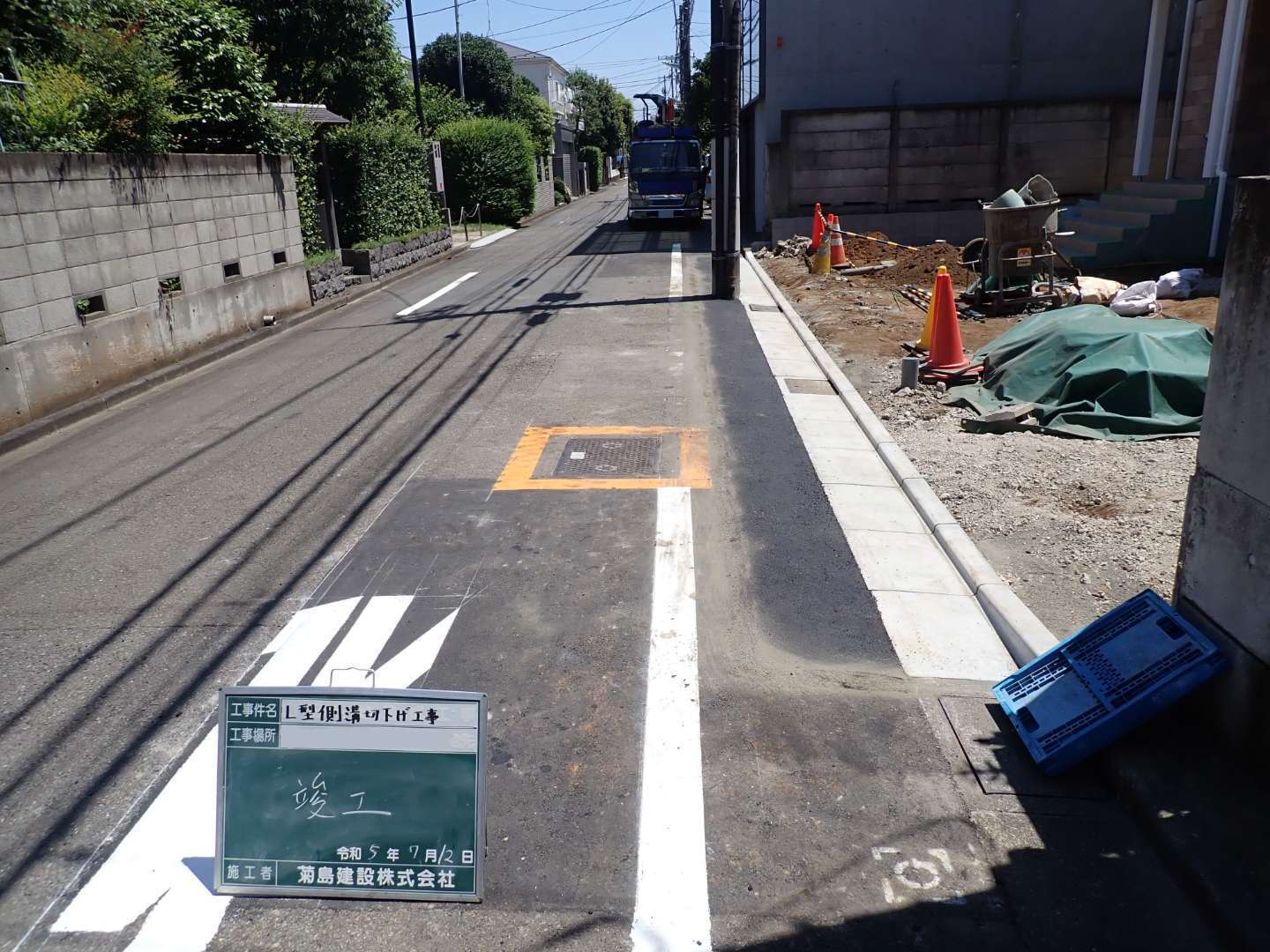

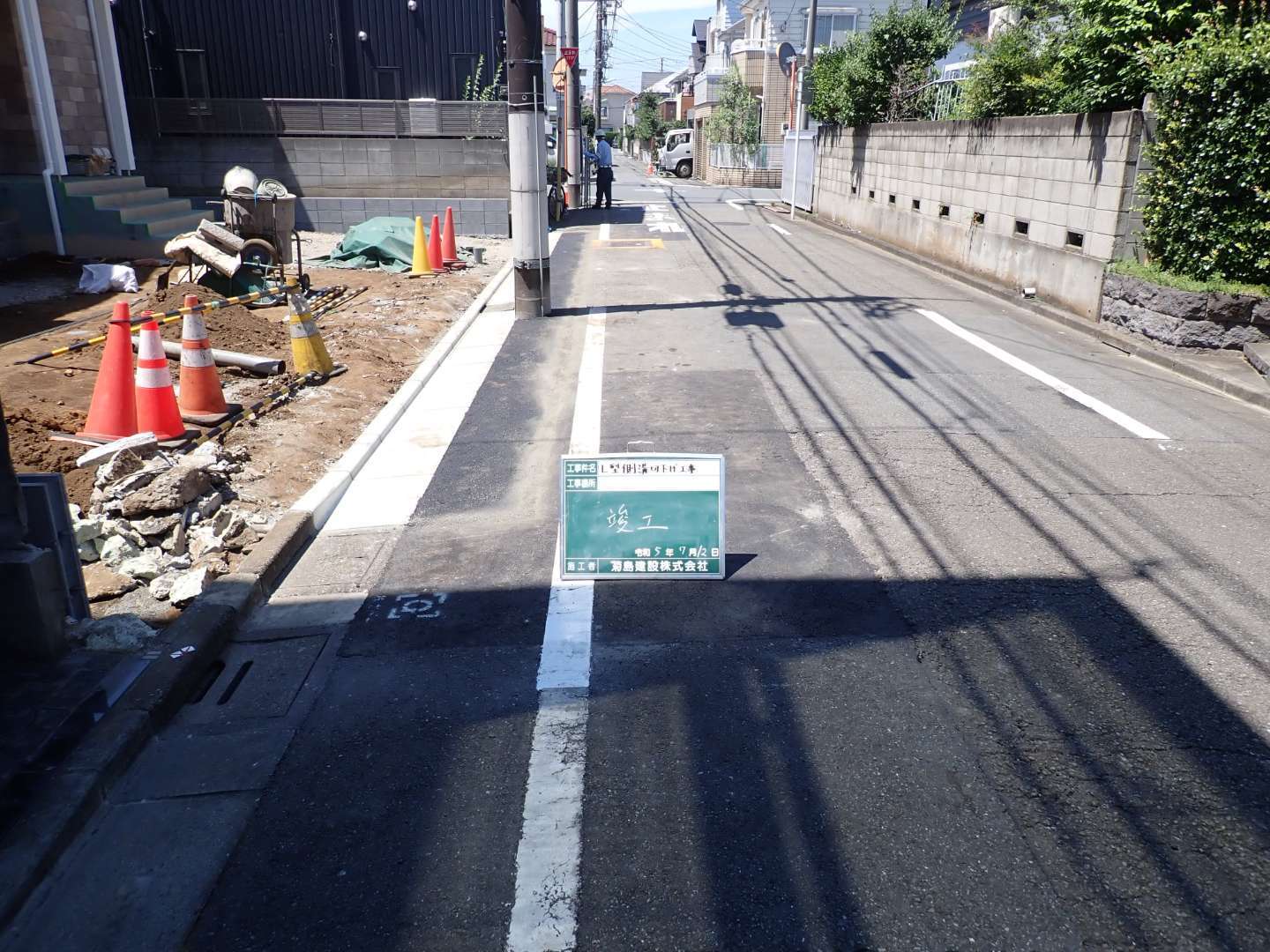

3日目
舗装工
1.既設アスファルト撤去工(バックホウ0.10㎥)
2.不陸整正(RM-40)→ 敷き均し転圧(ランマ、プレート)
3.乳剤散布 プライムコート工
4.基層工 再生粗粒50 敷き均し転圧(ランマー)
5.乳剤散布 タックコート工
6.表層工 再生密粒50 敷き均し転圧(プレート、サイドローラー)
7.シールコート 乳剤を舗装の継ぎ目に塗り、砂をまく
8.完了
初日から35度を超える猛暑日であったため、
中々作業が捗らず熱中症となってしまいました。
皆さん、早めの休憩と水分補給を徹底して、
これからの夏を乗り切っていきましょう。
御見積のご依頼は、猛暑日でも受け付けておりますので、
ご連絡ください。
